第1版:要闻

不畏严寒战正酣

  • 施工作业前宣布工作任务。

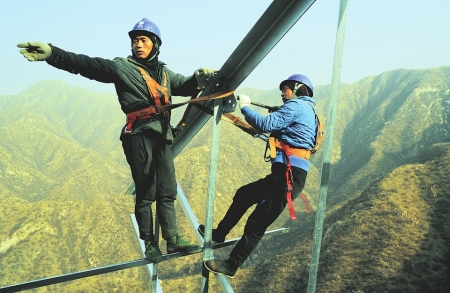

  • 工人在高空塔材对接作业。

  •   由国网山西供电承装有限公司输电施工二分公司承建的静乐——盂县的500千伏输电线路,于2017年11月30日开工,计划竣工时间为2019年7月30日,该工程全程单回路架设,线路长度为140.8km,沿线交通十分不便,海拔高,地形落差大,施工条件恶劣。
      为保证工程按期完成,建设者们不畏严冬,倒排工期,集中优势,分片作业,截至12月3日,已完成基坑开挖234基,完成率为69%;基础浇制226基,完成率为67.46%;铁塔组立106基,完成率为31.64%;质检优良品率达100%,多次受到业主的赞誉。

      本报记者 冯杰 通讯员 段建林 摄

    分享到:

    过往期刊

    • 第2018-12-06期

    • 第2018-12-05期

    • 第2018-12-04期

    • 第2018-12-03期

    • 第2018-12-02期

    • 第2018-12-01期

    • 第2018-11-30期

    • 第2018-11-29期

    • 第2018-11-28期

    • 第2018-11-27期

    分享到微信朋友圈
