第D05版:电力安全

鏖战风运线

——500千伏风运I、II线防覆冰改造工程纪实

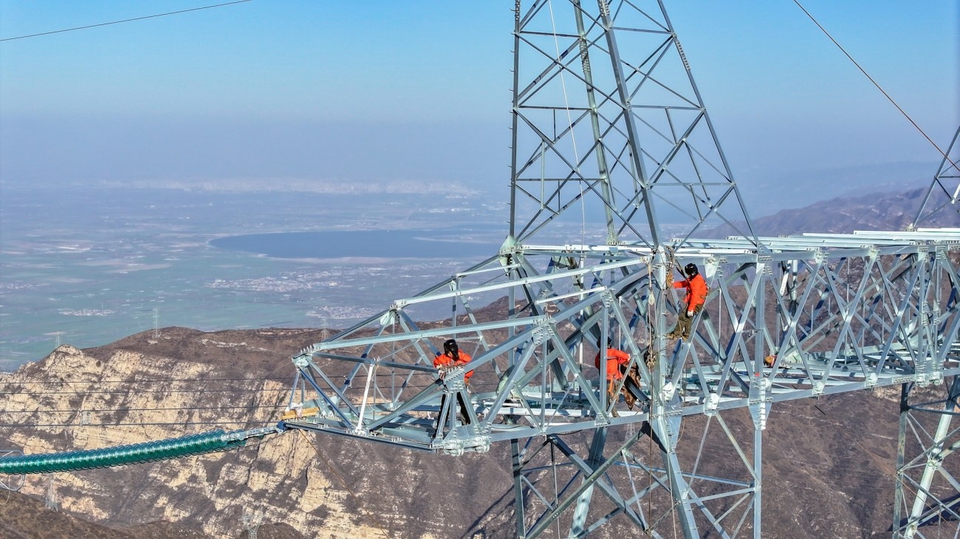

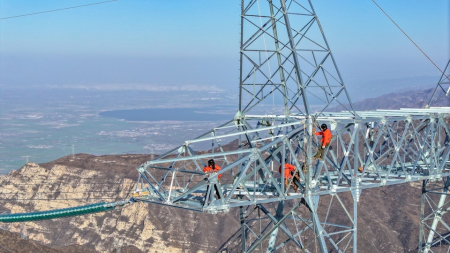

  • 在山西省运城市,由国网山西送变电公司承建的500千伏风运Ⅰ、Ⅱ线防冰改造工程,该公司高空作业人员正在进行架线作业。

  •   12月7日,随着500千伏风运Ⅱ线转入正常运行状态,500千伏风运双回线防冰改造工程施工任务全部完成,将在确保电网安全运行和电力可靠供应、保障人民群众温暖过冬等方面发挥重要作用。
      500千伏风运双回线防冰改造工程全长16.267公里,共有铁塔50基,位于山西省运城市芮城县中条山山脉,属微地形区,常年因气候及极端恶劣天气等因素,给输电线路造成极大安全隐患,并给电网带来诸多不稳定的因素。
      为此,在国网山西省电力公司的周密部署下,国网山西超高压输电公司、国网山西送变电公司全力以赴,以深入落实国网“六精四化”为抓手,全面分析施工难点要点,通过技术创新和管理创新,制订有针对性的专项施工方案和风险防范措施,做到全过程质量管控和全过程创优相互促进。

    不折不扣 筑牢安全防线

      “施工区域地处山区,气候变化无常,尤其是近期气温骤降,遇到雨雪天气,施工现场出现大面积结冰。但我相信我们这样一支敢打硬仗、能打胜仗的队伍一定会通过此次锤炼和考验。”国网山西送变电公司副总工程师、输电施工一分公司经理韩爱平看着远处的茫茫山脊坚定地说道。
      据悉500千伏风运I、II线防覆冰改造工程将进一步改善线路的抗冰能力,消除线路运行季节性风险隐患,切实保证山西电网的骨干网架以及运城电网的重要组成部分稳定运行。然而,施工却面临着一系列挑战,由于此次改造项目,大部分线路通道位于陡峭山区,地形极其复杂,施工条件差,作业风险高,进入冬季后,受大风降雪天气影响,材料和设备的运输面临着较大困难。
      为保障工程按期高效推进,项目部根据施工计划,倒排工期,提前与公司相关部门沟通,先后完成了现场踏勘、“三措一案”编制、桌面推演、安全工器具检查等各项前期工作。在施工过程中,项目部严格落实标准化作业,充分发挥党员的先锋模范作用,保证每个施工风险点,都有党员驻守现场,做好实时动态监督,让“党员身边无违章”落到实处。特别是在抗冰设备安装、覆冰区段加固、线路抗压能力提升等关键环节上,党员突击队严格全过程风险管控,坚守施工作业的安全底线,充分发挥在项目建设中的生力军和主心骨作用,踊跃承担起工程建设中的急难险重任务。

    创新创效 攻克技术瓶颈

      “这个工程导线选用的是铝合金导线,钢芯也由30毫米提升为50毫米,在特殊地形及气象条件下抗压抗拉能力更强。”施工项目部负责人魏菲指着附近的一座铁塔说道,“看,这种外形‘矮胖’的铁塔也是不常见的,这种塔型更稳固更安全。”
      与一般的500千伏线路工程相比,此次改造后的塔材厚度与特高压铁塔相当,最重的单根横担更是达到了12.5吨。为了提升单基铁塔的安全性,不仅采用了特殊塔型,而且通过调整两边的地线和光缆支架点,形成最佳的受力角度,增加稳定性。同时,全线共有30基耐张塔、29个耐张段,档距设定在200到300米之间,是普通耐张塔档距的一半,不仅能减少导线的受力,更方便后期的巡检和维护。
      500千伏风运双回线防冰改造工程需新建铁塔50基,拆旧3基,在如此大的工作量且有效工期紧张的情况下,项目部整体策划、精准施策,在各分部工程中应用技术手段,打好创新“组合拳”。在基础施工中,采用“分层钻爆结合保护网”的工法攻克了岩石较多的山区,减少了爆破过程中的安全隐患,大幅提高了基坑的开挖速度;在组立施工中,根据山路狭窄大型起重设备难以到达现场的特点,通过架设索道的方式,开辟出了“空中走廊”;在架线施工中,因地制宜地采用“模块化组装+高空滑轮吊装”的工法,把铁塔部件分解为多个模块运送至各个组立点,再通过滑轮吊装逐一拼装,降低了高空作业风险。此外,该工程还引入现代化的智能化监控设备,实现覆冰情况实时监测,确保一旦出现冰情,能够迅速应对,确保电网的安全运行。

    通力协作 确保务期必成

      工程管理离不开各参建单位的通力配合。
      工程伊始,国网山西超高压输电公司成立专项业主项目部,组织设计、监理、施工等相关单位,从进度、安全、质量、物资等4个主要层面全力推进工作开展,期间,组织协调会议达20多次。同时,该公司集中调配5个分部、2个中心32名安全管控“明白人”,重点对铁塔组立、牵张场布置、紧放线通讯联络、导地线压接等进行安全管控、质量监督、进度监督。
      在整个作业期间,施工项目部也将具体工作责任制压实到个人。“在抗冰设备安装前,确保物资供应的及时性和质量是关键。我们在每次作业前都会检查每批物资的性能,确保材料合格、数量充足。”作为施工项目部物资供应负责人的李树峰说道。同样,每个岗位、每个环节都离不开大伙的用心负责:施工项目部总工兼环水保专责任强带头冲锋在一线,每日巡查山路,确保水土保持设施牢固完好,有效应对雨水侵蚀风险;施工项目部安全员李志英顶风冒雨开展巡查,对作业平台进行细致核对,确保每一处都符合安全标准,不放过任何一处隐患;施工项目部质检员常载胜在低温结冰的恶劣环境中,坚持每天对已完工程进行复核检测,确保问题及时发现并及时解决……
      进入验收阶段后,业主项目部组织37名验收人员分为登塔、走线、弧垂测量3个小组,以随工验收,随消验收,无人机验收三位一体,保证质量。与此同时,利用X光探伤技术,对30基耐张塔的全部压接管进行抽检,通过给“管子拍片子”,做到心中有数。
      500千伏风运Ⅰ线于本月2日先期送电,随后,风运Ⅱ线的也顺利投运,每一步,都凝结着电网建设者们的艰辛,他们用实际行动诠释着人民电业为人民的企业宗旨,为服务山西高质量发展彰显了责任和担当。

    杜璇 王彩红/文 王浩/图

    分享到:

    过往期刊

    • 第2024-12-17期

    • 第2024-12-12期

    • 第2024-12-10期

    • 第2024-12-05期

    • 第2024-12-03期

    • 第2024-11-28期

    • 第2024-11-26期

    • 第2024-11-21期

    • 第2024-11-20期

    • 第2024-11-14期

    分享到微信朋友圈
